高明这些交通项目有新进展→

时间:2021-05-19     人气:3632     来源:高明发布     作者:
概述:为季华路西延线工程的控制性工程,南沙涌特大桥主墩29#墩桩基近日顺利开钻,拉开了南沙涌东岸全线开工建设的序幕,季华路西延线进入到新一轮施工阶段......

事关高明人出行!


季华路西延线南沙涌特大桥主墩开钻


高明加快融入广佛核心区


富湾互通立交将提前完工


......


季华路西延线


明仔获悉,作为季华路西延线工程的控制性工程,南沙涌特大桥主墩29#墩桩基近日顺利开钻,拉开了南沙涌东岸全线开工建设的序幕,季华路西延线进入到新一轮施工阶段。该工程项目对高明区快速融入广佛核心区有重要意义。


季华路西延线工程总投资超过50亿元,自西往东途经佛山市三水区、南海区、禅城区,总长约15.41公里。该工程全线按照一级公路标准兼顾城市道路功能的标准建设,宽60米。


实际上,该线路对于高明而言,意义非凡。项目一旦通车,高明的车主可经目前在建中的富龙西江特大桥,在三水白坭通过季华路西延线进入季华路,直达佛山中心城区,将进一步打破高明的交通瓶颈,促进高明加快融入广佛核心区。

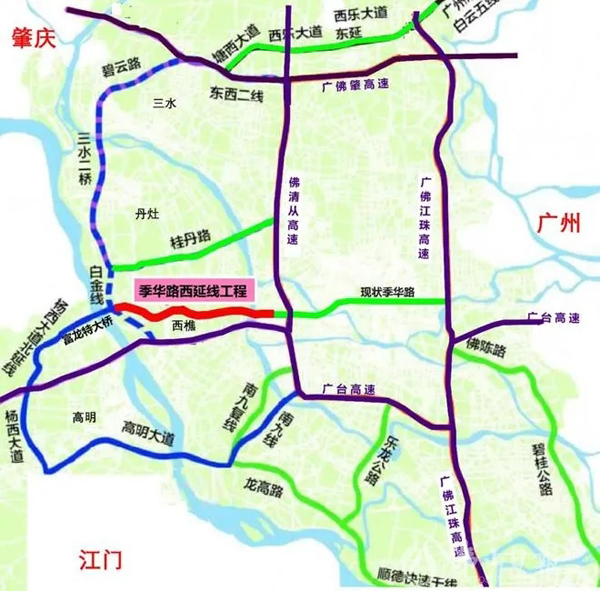

季华路西延线工程示意图


季华路西延线工程于2020年9月启动建设,全线按照一级公路兼顾城市道路功能的标准建设,主线设计速度80公里/小时,辅路设计速度50公里/小时,采用双向6车道断面形式,计划2023年底建成通车。


目前,季华路西延线工程各大节点正在按进度铺开建设,项目建成后对打造佛山五区连环一小时经济圈,促进佛山西部快速融入广佛核心区,成为广佛一小时交通圈新的组成部分具有重要意义。项目建成后将成为佛山市中心城区往佛山西部片区重要西出口,有效带动佛山西部地区差异化协同发展,进一步促进沿线社会经济、文化、教育事业全面进步,助力佛山更好地融入粤港澳大湾区建设。


富湾互通立交


此外,明仔了解到,富湾互通立交工程目前已完成了三分之一工程量,将比原计划提前5个月完工!

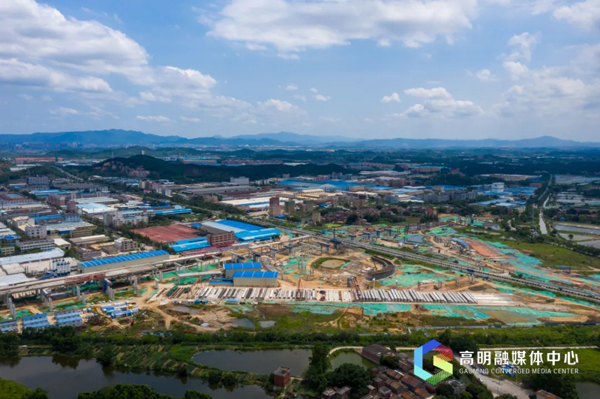

建设中的富湾互通立交。明仔摄


富龙特大桥富湾工区主管冯克俭:


到目前为止,富湾互通立交已经完成612条桩基、184座承台、360根墩柱、55条盖梁、187片预制梁,完成产值约2.2亿元。


富湾互通立交是有“佛山第一桥”之称的一个配套工程,向东连接在建的富龙特大桥,向西横跨荷富路,连接已经建成的一环西拓南环二标段。立交桥占地约400亩,有8条匝道,合同金额约6.5亿元,建成之后将成为高明境内最大的市政道路立交工程。



富湾互通立交效果图


施工单位介绍,互通立交计划工期到2023年3月底完工,按照目前进度,完成时间将会提前到明年的10月份左右。




建设中的富湾互通立交。明仔摄


富龙特大桥建设工程为佛山市重点交通项目,目前主桥建设也在加快推进中,自2019年10月开工至今,整个项目已完成产值6.3亿元,占总合同额的近三成。
